日本語フォーラム

 View Only
  • 1.  Centralでの仮想コントローラ追加

    Posted Apr 08, 2026 05:43 AM

    お世話になります。

    Aruba Centralにおいて、セグメント(場所)が異なれば自動的に仮想コントローラが作成されると思っていたのですが

    別ロケーションのAPに仮想コントロ-ラとして接続しています。

    具体的にはアクセスポイント一覧で、

    AP-001 (VC) 192.168.0.1 仮想コントローラ:AP-001

    AP-002(VC) 192.168.1.1 仮想コントローラ:AP-002

    AP-003(VC) 192.168.3.1 仮想コントローラ:AP-001

    AP-004  192.168.3.2 仮想コントローラ:AP-001

    という感じになっています。

    グループは同一で、サイトをセグメント(場所)で分けているのですが、やり方を間違えてますでしょうか。

    どうぞよろしくお願いいたします。

    よろしくお願いいたします。

    -------------------------------------------

  • 2.  RE: Centralでの仮想コントローラ追加

    Posted Apr 09, 2026 02:29 AM

    以下のように(VC)とついている場合、そのAPが仮想コントローラになります。
    従いまして、いただいた情報だと、3つの仮想コントローラが存在しますので、セグメントが3つであれば想定通りになるかと思います。

    AP-001 (VC)

    おそらく AP-003, AP-004が同一クラスタで、AP-003が仮想コントローラなのかなと思います。

    "仮想コントローラ:AP-001" とご記載いただいている AP-001 は仮想コントローラ名になります。
    偶然、複数の仮想コントローラが同じ名前で設定されているのかと想定されます。
    仮想コントローラ名がクリッカブルであれば、そこをクリックいただくことで、

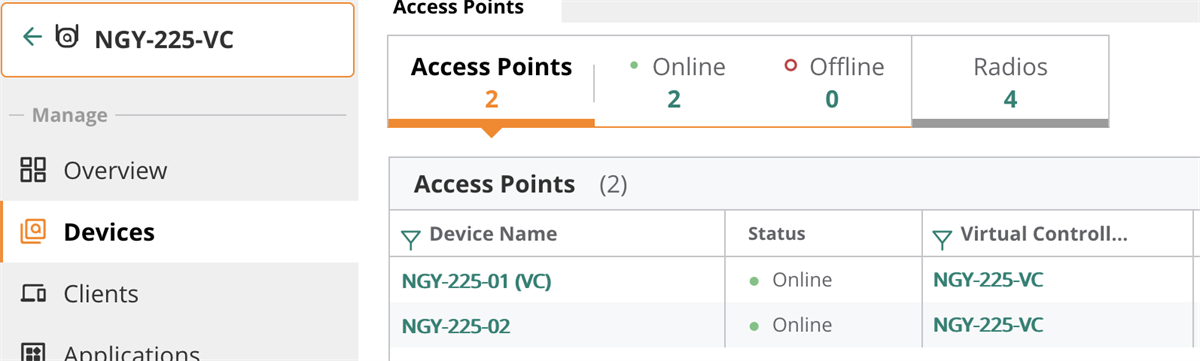

    以下のように仮想コントローラ配下のAP一覧が表示されます。

    仮想コントローラ名は、System > General で変更可能です。

    ------------------------------
    Keita Shimono,
    Aruba Japan SE Manager & Airheads Leader
    ------------------------------
